什么时候要做脚手架验收?脚手架验收的10项内容
什么时候要做脚手架验收?
脚手架在下列阶段应进行验收:
1)基础完工后,架体搭设前。
2)大、中型脚手架第一步大横杆搭设完成后。
3)每搭设完6~8m高度后。
4)作业面上施加荷载前。
5)达到设计高度后(结构施工每层脚手架作一次验收)。
6)遇有六级及以上风或大雨后,冻结地区解冻后。
7)停用超过一个月。
8)拆除前。
脚手架验收的10项内容
1
地基与基础
➤ 验收内容
1)脚手架地基与基础的施工,是否已根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算。
2)脚手架地基与基础是否夯实。
3)脚手架地基与基础是否平整。
4)脚手架地基与基础里是否积水。

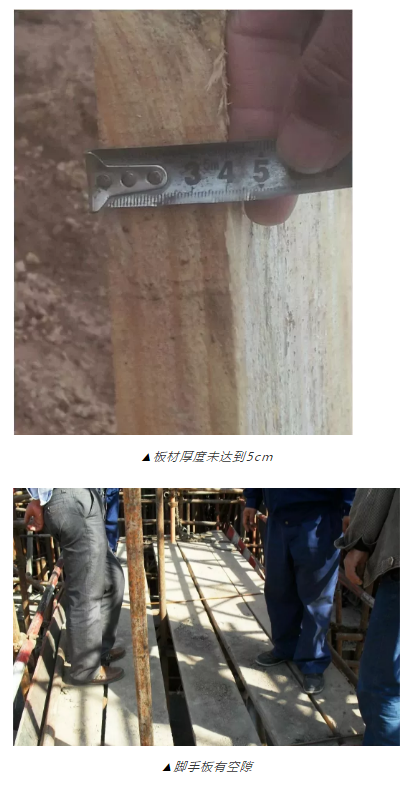

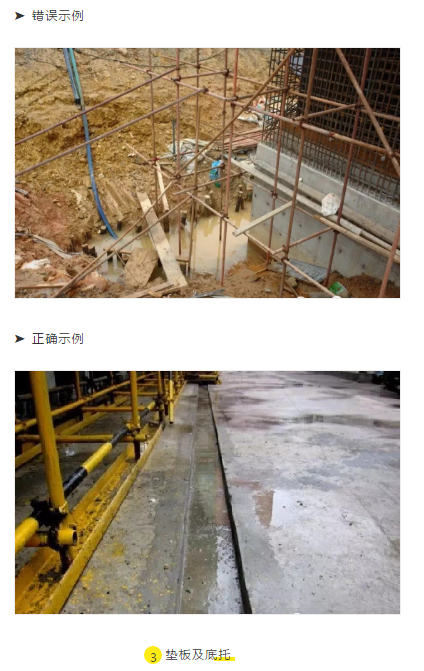

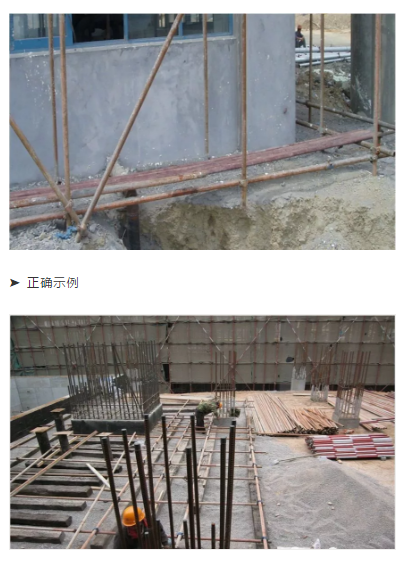

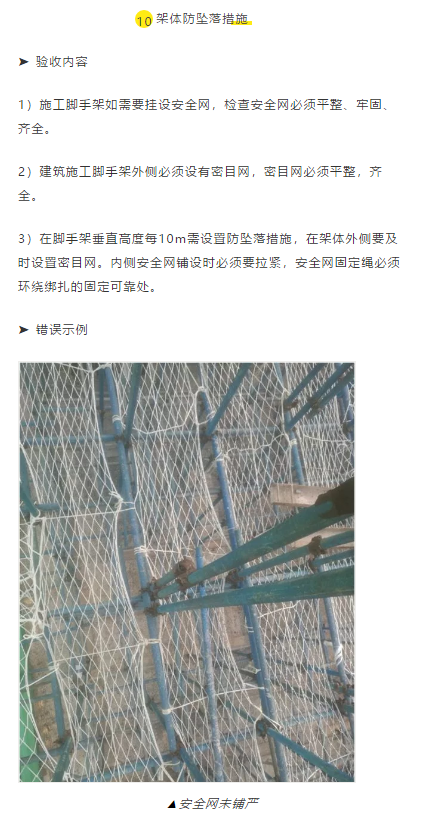

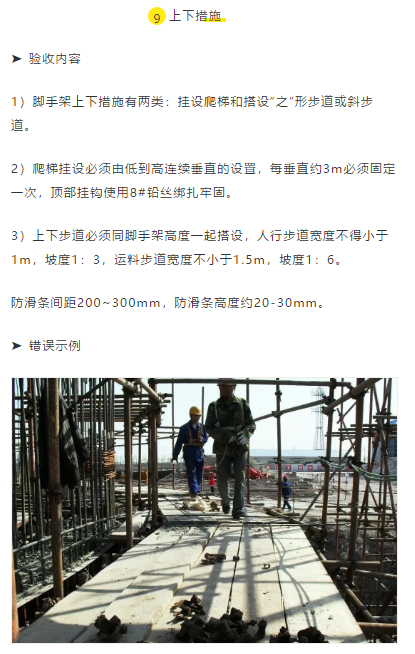

➤ 错误示例
2
排水沟
➤ 验收内容

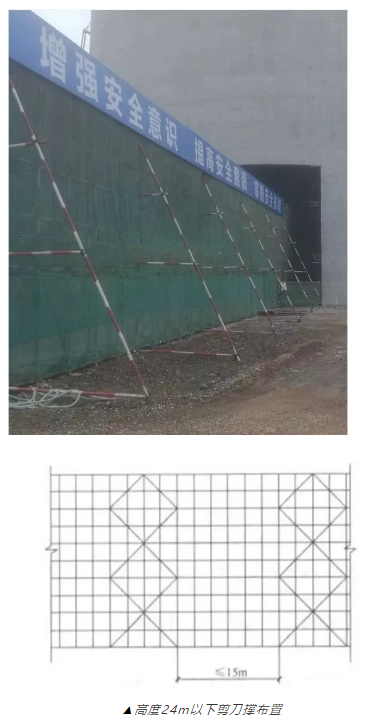

1)脚手架搭设场地杂物清除、平整,并使排水通畅。
2)排水沟的设置距离应距脚手架最外排的立杆大于500mm。
3)排水沟的宽度在200mm~350mm之间,深度在150mm~300mm之间。
4)水沟的端部应设置集水井一座(600mm×600mm×1200mm)来保证水沟里的水及时排出。
