总结|水泵的设计及安装,你真的会吗?
在系统的位置

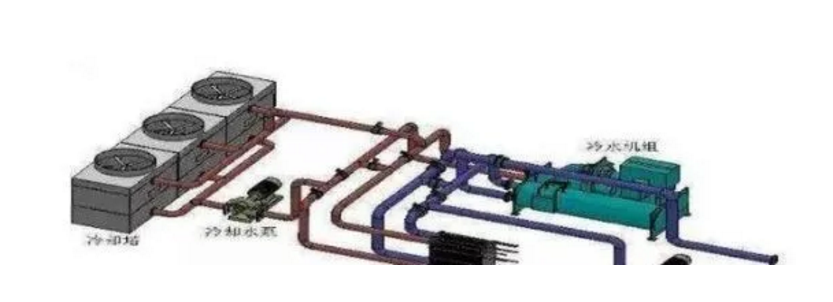

一般而言,冷冻水泵应设在冷水机组前端,从末端回来的冷冻水经过冷冻水泵打回冷水机组;冷却水泵设在冷却水进机组的水路上,从冷却塔出来的冷却水经冷却水泵打回机组;热水循环泵设在回水干管上,从末端回来的热水经过热水循环泵打回板式换热器。
水泵前后的阀门
水泵进水管依次接:蝶阀-压力表-过滤器—软接;出水管依次接:软接-压力表-止回阀-蝶阀
泵的安装
施工条件:
1)水泵安装层已经通过结构验收
2)建筑物有关轴线、标高线已画出
3)水泵混凝土基础强度已经达到70%。

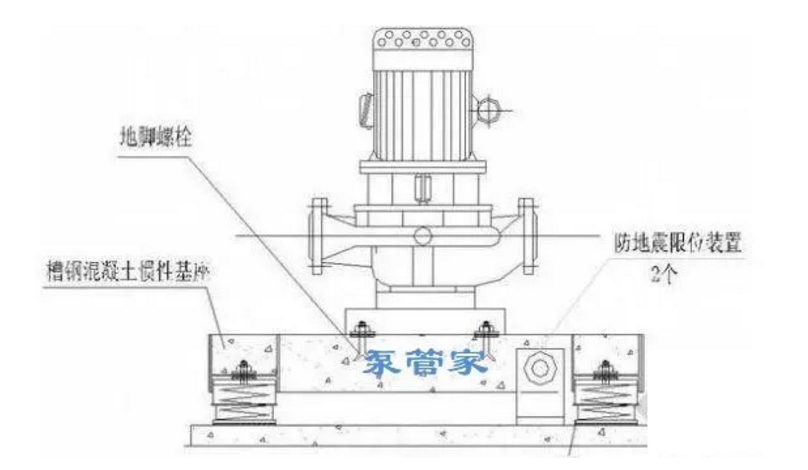

水泵找平
水泵整机在基础上就位,机座中心线应与基础中心线重合,因此安装时首先应在基础上划出中心线位置。
水泵找平的方法有:
(1)把水平尺放在轴线上测量轴向水平,偏差在±20mm以内。
(2)用吊垂线的方法,测量水泵进出口的法兰垂直平面与垂线是否平行,若不水平,用调整垫铁厚度的方法找平。
水泵电机找正找平后即可向地脚螺栓孔和基础与水泵座之间的空隙内灌注细石混凝土并捣实,使地脚螺栓与基础连为一体。细石混凝土的配制比为水泥:细沙=1:2二次浇灌后要再次检测同心度与水平度,防止水泵在二次灌注或拧紧地脚螺栓的过程中发生移动。
变频补水泵的扬程确定
变频补水泵的扬程应保证补水压力比系统补水点压力高30~50Kpa,也可按照下式确定:
其中, ——系统补水点压力,Pa;
—补水泵吸入管路的压力损失,Pa;
—补水泵压出管路的压力损失,Pa;
—补水箱最低水位高出系统补水点的高度,m;
—水的密度,kg/m³;
—重力加速度,m/s2;
水泵的单机运转调试
(1) 启动前:应打开风罩用手先盘车,是否灵活;打开进气阀门、排气阀使水充满泵腔,然后关闭排气阀;点动电机,确定转向是否正确。
(2) 运行:全开进口阀,关闭出口管路阀门;接通电源,当泵转速达到正常后,再打开出口管道阀门,并调节到所需的工况点;观察泵运行后有无异常情况,如有异常情况应立即停车检查,处理后在运行。
(3) 停车:逐渐关闭出口阀门后,切断电源;关闭时进口阀;如环境温度低于0℃,应采取保暖措施。
单机运转注意事项
1、水泵试运行前,应检查下列项目
加油盘车:检查泵上油杯和往孔内注油,盘动联轴器,盘车应灵活,无异常现象;
地脚螺栓应无松动;
各润滑部位都已加润滑油,需要冷却的部位已加注冷却油;
各指示仪表,安全保护装置及电控装置均应灵敏、准确、可靠;
电机的转向应与泵的转向想符:未通电前,拆下联接盘(靠背轮)联接螺丝,通电后检查电机转动方向,转动正确后,再行联接,避免反转;
离心泵必须先灌满水才能开动,不应空转。水泵中心如比吸水面低时,不须灌水,只须将泵内空气放净即可。如果水泵中心比吸水面高,应先打开吸入管路阀门和放风嘴,关闭排出管路阀门,待放风嘴有水涌出,转速正常后,再打开出口管路的阀门,并将泵调节到设计工况。
水泵在闭闸情况下启动,运行时间一般不应超过2-3分钟,如时间太长,则泵内液体发热,能造成事故,应及时停车。
2、水泵试运转时,电动机升温、水泵运转、压力表及真空表的指针数值、接口严密程度等应符合标准规范要求,具体如下:
运转中不应有异常振动和声响,各精密封处不得泄露,紧固连接部位不应松动;
轴承温升必须符合设备说明书的规定。滑动轴承的最高温度不得超过70℃,滚动轴承的最高温度不得超过75℃;
水泵的安全保护盒电控装置及各部分仪表均灵敏、可靠、准确;
水泵在设计负荷下连续试运转时间不应少于2h;
轴封填料的温升应正常,在无特殊要求的情况下,普通填料漏量不得大于35-60ml/h;
电动机的电流和功率不应超过额定值;
3、水泵停止运转后应符合下列要求
先缓缓关闭泵出口处的阀门,待泵冷却后再依次关闭附属系统的阀门,然后切断电源停泵;
应放尽泵内积存的液体,防止锈蚀。
