项目消防设施咋竣工验收?

 消防设施的验收既不是在试运行前完成,也不是机械地"试运行满三个月"才做。按照《建设工程消防设计审查验收管理暂行规定》(住建部令第58号),正确的节点是:

特殊建设工程 → 工程竣工验收后,建设单位向消防设计审查验收主管部门申请消防验收;未经消防验收或验收不合格的,禁止投入使用。

其他建设工程 → 办理消防验收备案,由主管部门抽查。

    而消防设施性能、系统功能联调联试的检测合格,是建设单位组织工程竣工验收时的查验内容之一

    也就是说,"试运行三个月"这个说法对消防验收而言并不成立——消防验收依附于建设工程的竣工验收节点,而不是独立于试运行周期之外的某个固定时点。

    法定节点的具体含义

1. 建设工程竣工验收时:建设单位先行查验

    住建部第51号令第27条明确,建设单位组织竣工验收时,应当对建设工程是否符合下列要求进行查验,其中包括:

  • 完成工程消防设计和合同约定的消防各项内容;

  • 有完整的工程消防技术档案和施工管理资料(含涉及消防的建筑材料、建筑构配件和设备的进场试验报告);

  • 建设单位对工程涉及消防的各分部分项工程验收合格;

  • 消防设施性能、系统功能联调联试等内容检测合格


2. 竣工验收合格后:申请消防验收(特殊建设工程)或备案(其他建设工程)

  • 特殊建设工程:竣工验收后,建设单位应当向消防设计审查验收主管部门申请消防验收;未经消防验收或者消防验收不合格的,禁止投入使用

  • 其他建设工程:办理消防验收备案,由主管部门抽查

  • 主管部门应当自受理消防验收申请之日起15日内出具消防验收意见。


3. 现场评定的核心动作

    主管部门现场评定包括:对防(灭)火设施外观现场抽样查看;通过专业仪器对距离、高度、宽度等指标抽样测量;对消防设施的功能进行抽样测试、联调联试消防设施的系统功能

为什么不能在试运行前完成消防验收

    关键就在"消防设施性能、系统功能联调联试检测合格"这一查验要件上——它决定了消防验收必须在消防设施实际安装完毕、系统联动调试完成后才能进行:

  • 消防设施性能检测需要实际工况——消防水泵、喷淋系统、火灾报警控制器、防排烟风机、气体灭火系统等,必须在通电、通水、联动条件具备后,通过实际启停和联动来验证其性能是否达标;

  • 系统功能联调联试是消防验收的重中之重——火灾报警后喷淋是否动作、防排烟是否启动、电梯是否迫降、防火卷帘是否降落,这些跨系统的联动逻辑只有在各系统全部安装调试完毕后才能验证;

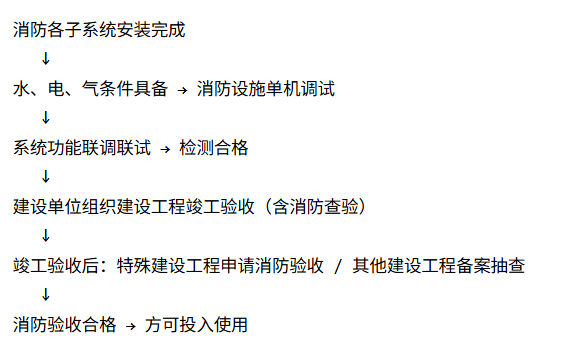

  • 现场评定的抽样测试和联调联试——主管部门到场后要实际触发消防设施的功能测试,没有实际运行的系统根本无法评定。微信图片_2026-08-07_222349_858.png

如果在试运行前(即各消防子系统尚未安装联动、不具备水电气条件时)就申请消防验收,面临的死结是:消防设施性能无法检测、系统功能无法联调联试,现场评定做不了,自然也出不了合格意见。

所以消防验收的逻辑链非常清晰:


与前两轮"三同时"类设施的关键差异

维度

安全设施验收

职业病防护设施验收

消防验收

试运行期限

≥1个月,≤6个月(危化品≥30日、≤1年)

≥30日,≤180日

无统一法定试运行期

评价/检测时点

试运行期间做安全验收评价

试运行期间或竣工验收前做控制效果评价

竣工验收时查验联调联试检测合格

验收组织方

建设单位自行组织

建设单位自行组织(危害严重项目报备)

特殊建设工程由住建主管部门验收;其他建设工程备案抽查

"三个月"含义

非统一法定时限

180日上限的近似说法

不适用

⚠️ 消防设施验收最容易踩的坑:把"试运行三个月"的机械理解套用到消防上。消防验收依附于建设工程的竣工验收节点——工程竣工验收时完成消防查验,之后特殊建设工程申请消防验收、其他建设工程办理备案抽查。没有"试运行满三个月"这个硬性节点

给企业的实操建议

  1. 消防各子系统安装阶段就开始统筹调试——不要等全部安装完才考虑联调,水系统、电系统、风系统可以分段调试,最后再做全系统联调联试;

  2. 联调联试一定要留完整记录——这是竣工验收查验的必备要件,也是消防验收申请的核心材料;

  3. 建设工程竣工验收时同步完成消防查验——把消防设施性能检测报告、联调联试记录、分部工程验收记录等作为竣工验收报告的组成部分;

  4. 竣工验收后立即申请消防验收/备案——特殊建设工程别拖,因为未经消防验收或验收不合格禁止投入使用;主管部门15日内出意见,整个项目投产节点要以消防验收合格为前提;

  5. 区分"企业内部消防调试"和"政府消防验收"——前者是技术动作,在竣工验收前完成;后者是法定程序,在竣工验收后申请。
