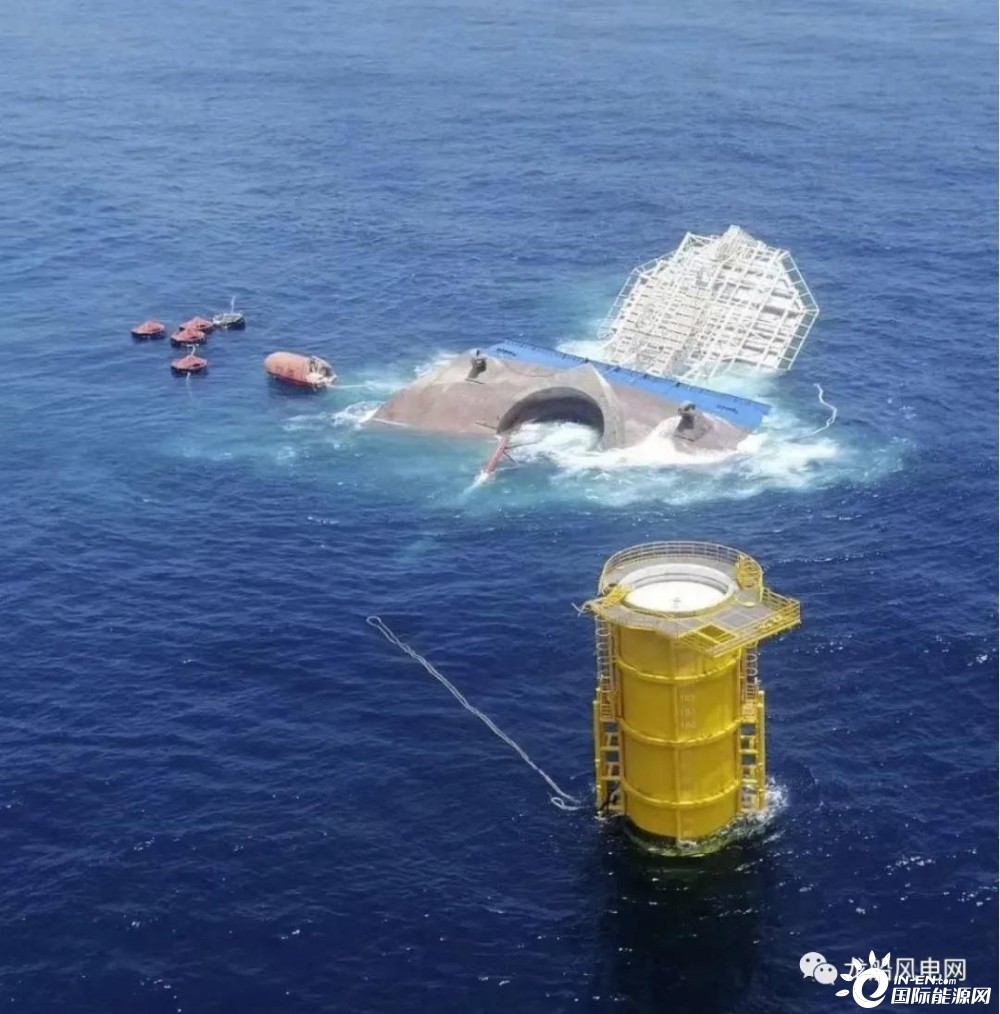

2021年07月25日,海上风电安装平台“升平001”在惠州风电施工海域发生倾斜翻沉事故。事故造成65人遇险,当天安全转移61人,尚有4人失联。
据此前报道,惠州海事局曾表示,将在搜救工作的同时展开事故调查处理工作,同并制定沉船打捞方案及防污清污应急措施。
据正力海洋工程公司(正力海工)9月20日消息, 该公司得到险情消息后,立即成立应急抢险小组,针对现场情况拟定抢险计划,就近调遣施工队伍于事故当天先行赶往现场进行水下失踪人员搜寻作业。同时调遣设备物资、人员及工程船“正力6”轮,赶赴现场。

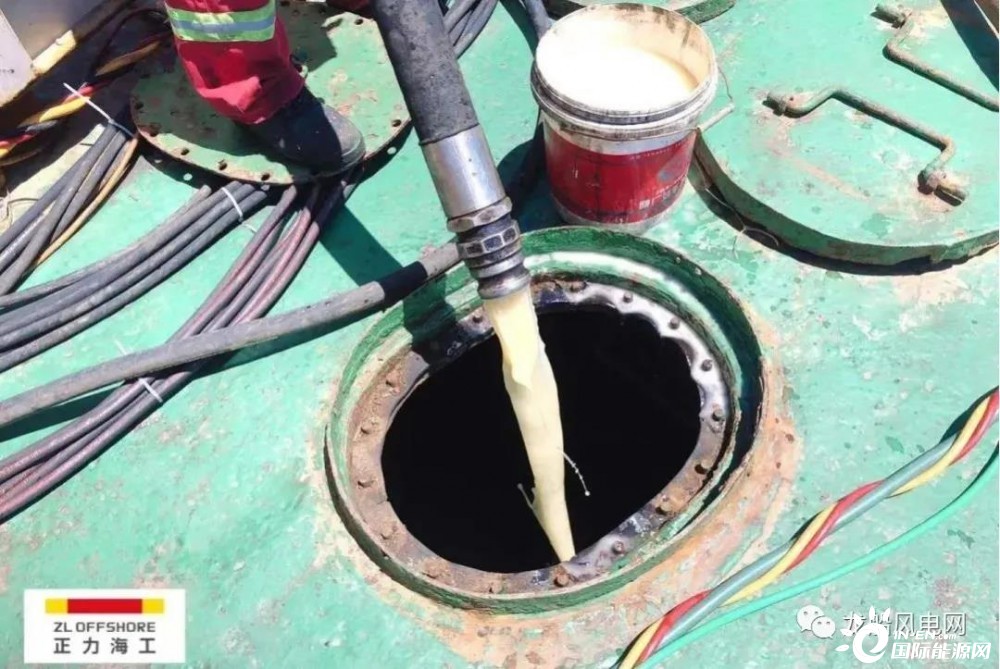

“升平001”船长60米、型宽54米、型深6米,平台存有轻油约150吨、桩腿液压油约8吨。为保护海洋环境,根据惠州市海上应急搜救中心的搜救应急行动指示,在进行水下失踪人员搜救的同时封堵好平台上可能的溢油孔。

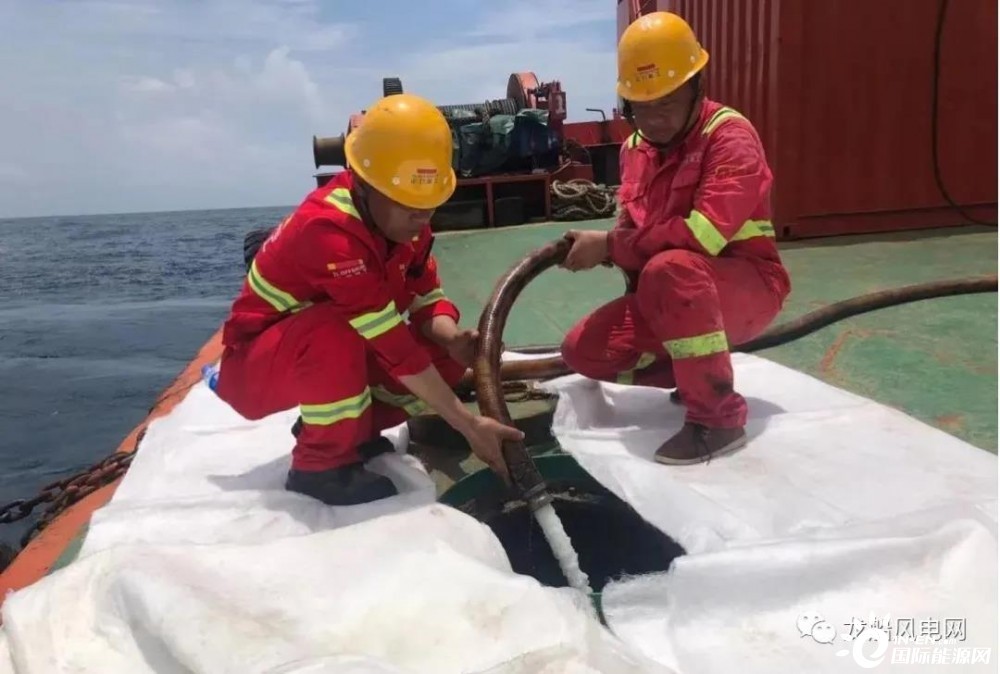

事故海域气温持续维持在30°以上,不时还有漂泼大雨降临,且现场浪大水急,海况恶劣。正力海工经过水下探摸搜寻、调试抽油设备、水下开孔、拆卸透气孔、链接抽油管路等工序,于8月21日结束应急行动,整个救援行动历时28天。
据了解,“升平001”由中国船舶集团旗下广船国际所属文冲修造改装,于6月16日改装完成并交付。该风电安装平台于2021年2月21日进入文冲修造码头,改装实际施工周期为50天,完成了390吨的主甲板、舱室结构加强和托架结构的改装。平台改装最大的难点为改建甲板涉及15个舱室,含2个淡水舱、3个油舱、8个压载舱以及1个缓冲舱和机舱。
“升平001”是文冲修造承接的第一艘风电安装平台改建项目,该平台隶属天津津澄海洋工程有限公司,前身是从新加坡进口的“堡垒2号”居住平台。

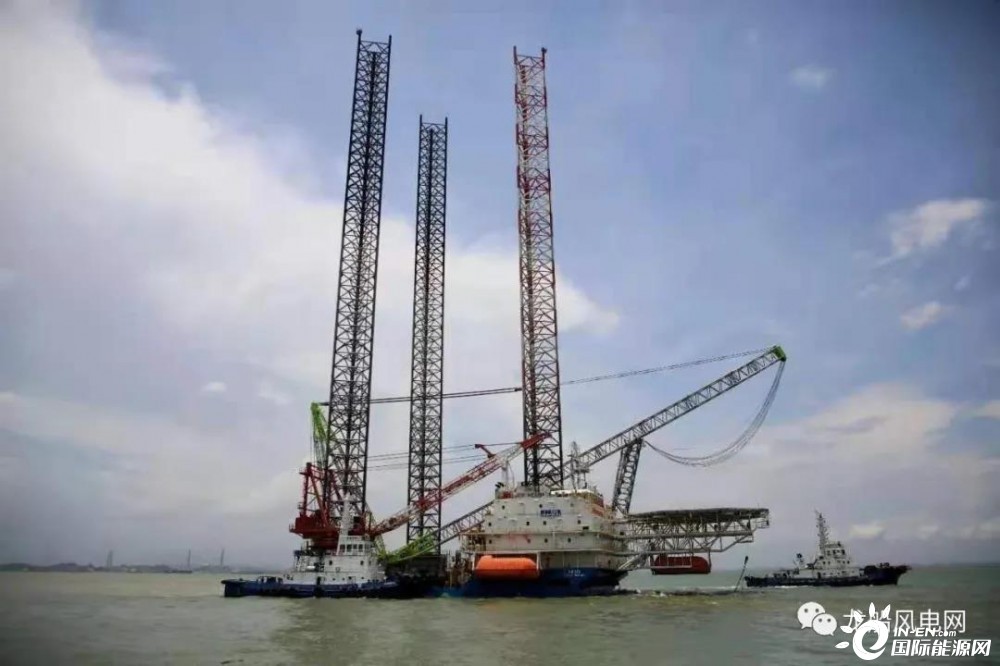

原平台“堡垒2号”于2014年由新加坡Triyards船厂建造,平台长92.14米,宽54米,桩腿高度137.25米,总吨6700吨,改造后平台加装1600吨履带吊,入籍中国船级社,登记天津港,由山东电建一公司承租,投入中广核惠州港口一期海上风电项目作业。
