金华经济技术开发区在建工程湖畔里项目酒店宴会厅钢结构屋面在进行刚性保护层混凝土浇捣施工时发生坍塌事故

2021年11月23日13时20分许,金华经济技术开发区在建工程湖畔里项目酒店宴会厅钢结构屋面在进行刚性保护层混凝土浇捣施工时发生坍塌事故,共造成6人死亡、6人受伤,直接经济损失1097.55万元。


一、事故发生经过

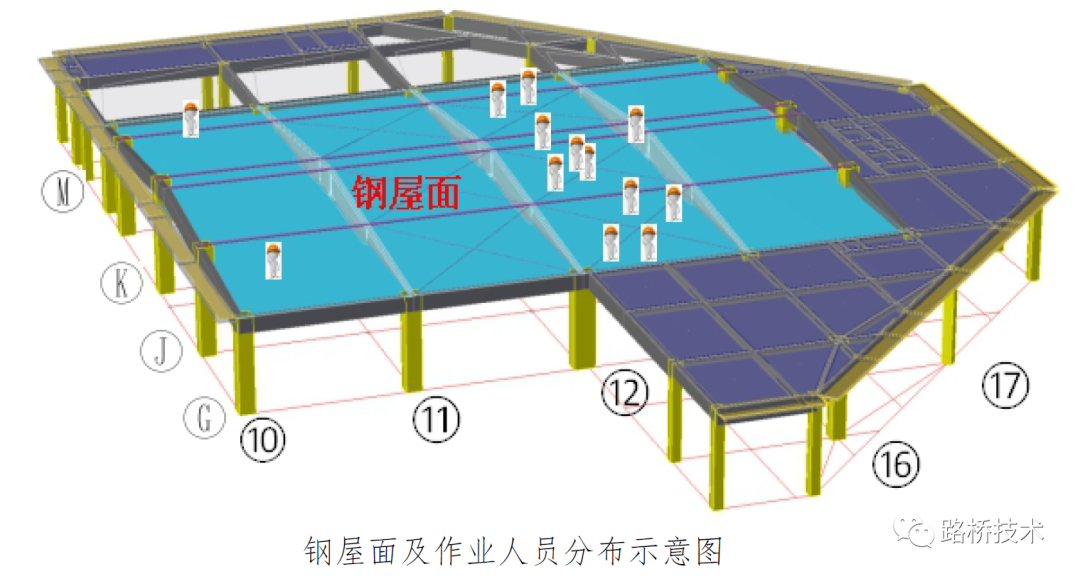

2021年11月23日上午9时许,湖畔里项目施工泥工班组长李志勇及工人何友良、王福平、李招牙等11名作业人员进行酒店宴会厅钢结构屋面C20细石混凝土刚性保护层施工,计划浇筑厚度为50mm,从轴向⑥轴方向浇筑,采用汽车泵将混凝土输送至浇筑部位。下午13时许,作业面上共有13人,其中10名泥工班组工人在②-⑥轴间进行混凝土浇捣作业,1名工人在❼-①轴屋面上准备磨光机收面工作,混凝土公司泵工王俊在⑥轴位置遥控操作混凝土泵管下料,管理人员杜望龙在①轴北侧带班。13时20分许,浇捣至①②-①⑥轴交-轴时,➊-⑥轴交-轴钢结构屋面发生整体坍塌。事发时,王俊迅速逃离至安全地带,杜望龙跌落在内脚手架上,其余11名工人从屋面坠落至三楼楼面。
二、项目概况

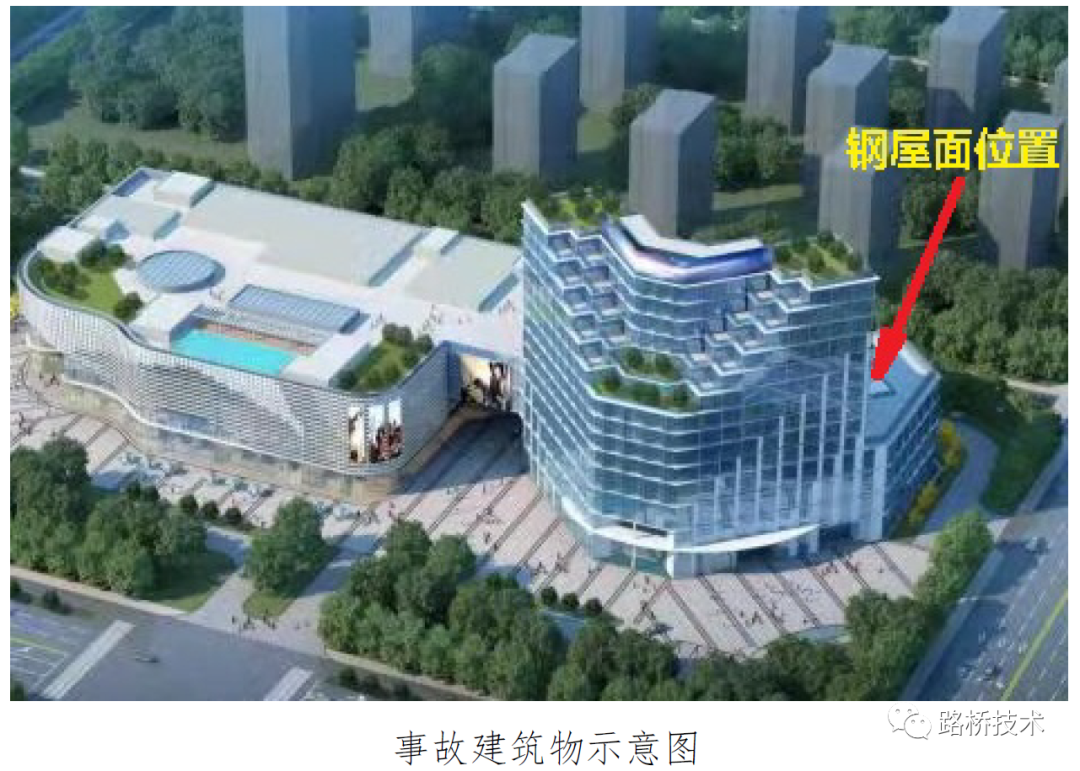

湖畔里建设项目位于金华经济技术开发区双龙南街与志和路交叉口东南侧,为地上商业4层、酒店14层,地下2层,集购物、餐饮、娱乐、住宿、邻里配套工程为一体的社区型商业综合体。该项目总用地面积28612.47m2,总建筑面积101105.16 m’,其中地上建筑面积50948.36m",地下建筑面积50156.8 m',事故部位为湖畔里项目星级酒店裙房宴会厅钢结构屋面。

三、项目施工情况

2020年8月5日湖畔里项目开工建设,2021年6月26日主体结顶,9月30日宴会厅钢结构屋面安装完成,准备实施屋面混凝土浇筑等施工。10月初,宋伟良向项目部总监戴小剑提出岩棉板上铺设20mm厚的水泥砂浆找平层会导致防水涂层不便施工,后期容易开裂,需重新修改图纸,将20mm厚的水泥砂浆改为50mm厚细石混凝土,戴小剑让其与设计方联系。后宋伟良让陈龙与蒋传敏对接。10月9日陈龙向蒋传敏提出修改方案,蒋传敏未提出反对意见,宋伟良在建筑施工图构造做法未变更的情况下,擅自让项目部按修改方案进行施工。10月31日项目部浇筑宴会厅钢结构屋面找平层,将20mm厚的水泥砂浆改为50mm厚细石混凝土。11月23日进行钢结构屋面刚性保护层混凝土浇捣施工。

四、事故直接原因

经调查,事故当日金华气象数据为气温4~12C,偏西风1~2级,无降水。排除因地震、恶劣天气等自然灾害因素引发事故的可能性。

经认定,本次事故的直接原因为:屋面钢结构设计存在重大错误,结构设计计算荷载取值与建筑构造做法不一致,钢梁按排架设计,未与混凝土结构进行整体计算分析;未按经施工图审查的设计图纸施工,将钢结构屋面构造中20mm厚水泥砂浆找平层改为50mm厚细石混凝土,且浇筑细石混凝土超厚,进一步增加了屋面荷载。因上述原因造成钢梁跨中拼接点高强螺栓滑丝、钢梁铰接支座锚栓剪切和拉弯破坏,导致①、②轴二榀屋面钢梁坍塌。
